商洛发电:10项要害节点见证“不朽情缘官网平台速率”

宣布时间:2025-12-10 泉源:商洛发电 作者:郭栋
分享到:

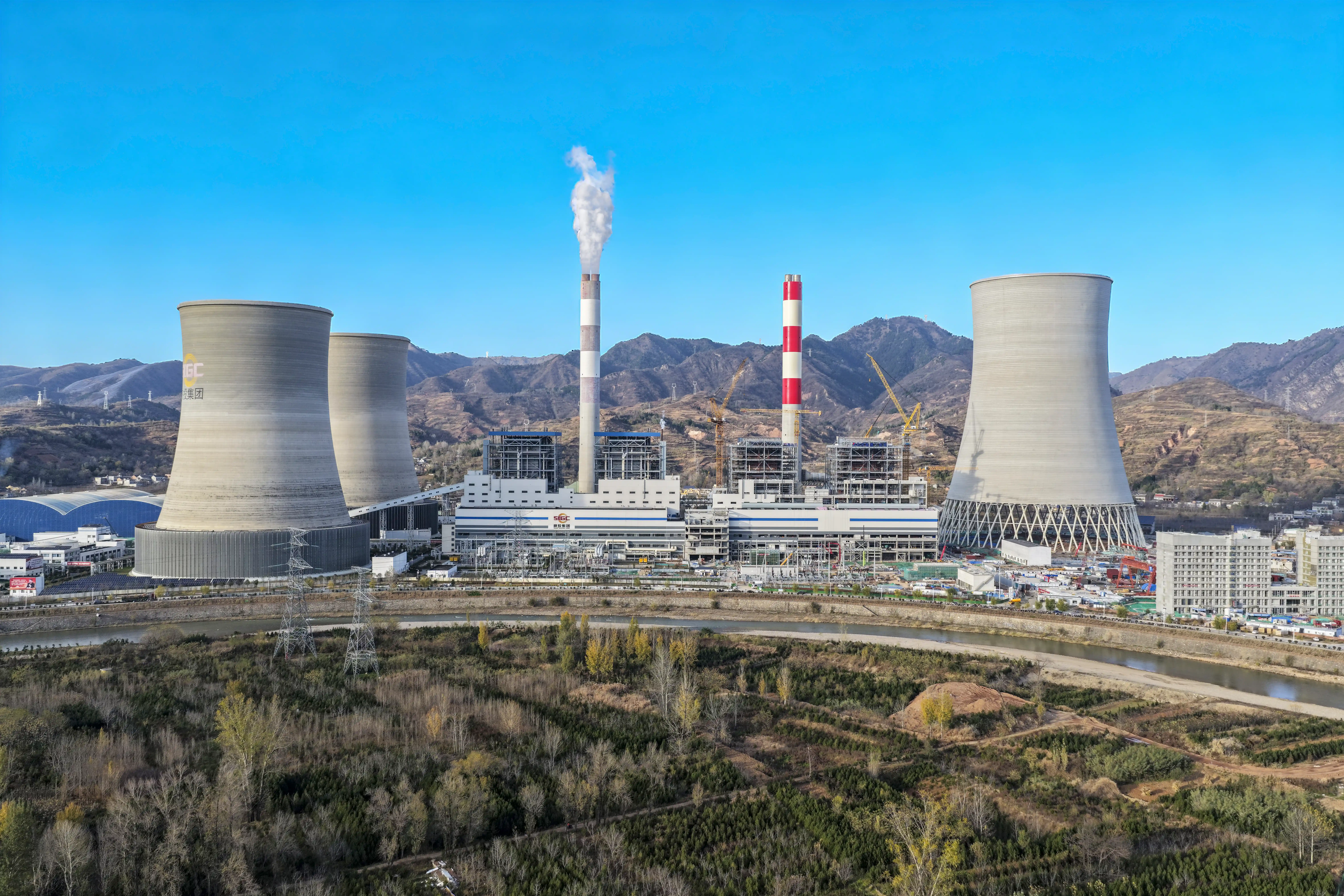

四序度以来 ,不朽情缘官网平台集团所属商洛发电二期项目施工“进度条”一直刷新。从发电机定子吊装、汽轮机台板就位 ,到输煤系统具备上煤条件、主厂房关闭完成 ,再到锅炉水压试验、DCS装置带电回复……项目建设团队马不停蹄 ,不到3个月时间 ,就完成了10项里程碑节点 ,跑出了高质高效的“加速率”。

科学妄想 ,细密协同 ,重大装备装置创立“新速率”

9月25日、12月6日 ,商洛发电3号、4号机组发电机定子先后吊装就位。吊装前 ,二期项目部团结装备厂家、监理单位及参建单位 ,重复优化吊装计划。吊装历程中 ,现场指挥口令清晰 ,操作职员精准配合 ,两台发电机定子均一次精准就位于预定基座。

9月28日 ,3号汽轮机台板就位事情高效完成。台板作为装置基准 ,水平度、标高、中心线误差要求极其苛刻。施工职员使用高精度仪器举行重复丈量、调解 ,确保台板装置“零过失” ,为汽缸、转子等大件装备精准对中涤讪基础 ,创下同类型机组装置“新速率”。

买通脉络 ,包管供应 ,燃料生命线取得“新希望”

稳固可靠的燃料供应是电厂一连运行的“生命线”。商洛发电捉住2号机组磨练时机 ,同步推进输煤栈桥意会、转运站装备装置、皮带机调试及煤场设施完善等事情 ,降低一期运行与二期施工的隔离危害。

面临输煤系统线路长、环节多、协调难度大的问题 ,商洛发电增强归口管理 ,确保土建、装置各环节无缝衔接。11月5日 ,随着9号甲皮带机完成试转 ,整个输煤系统周全意会 ,具备上煤条件 ,为机组整套启动备好“粮草”。

昼夜奋战 ,决胜封顶 ,主体工程形象实现“新突破”

11月28日 ,随着最后一块彩钢板装置到位 ,弘大的主厂房关闭完成。这不但使整个工程现时势貌面目一新 ,还为汽轮机、发电机等要害装备的装置、调试提供了优异情形。

主厂房关闭时代 ,项目建设团队与时间赛跑、同天气较量 ,集中优势资源 ,统筹多专业交织作业 ,战胜冬季施工带来的未便。施工职员顶着寒风 ,经由60天的奋战 ,总高度36.7米、总浇筑量43049立方米的主厂房结构顺遂到顶 ,标记着二期工程取得阶段性突破。

全心调试 ,一次乐成 ,系统可靠性经受“严磨练”

锅炉水压试验是磨练锅炉承压部件制造与装置质量的主要“关卡” ,关系着锅炉后续运行的清静。为确保水压试验顺遂通过 ,商洛发电从受热面装置、焊接质量验收、施工计划完善到试验前监视检查举行了全历程、全环节、全方位的严酷把控。

11月15日、11月30日 ,商洛发电3号、4号锅炉水压试验相继“一次乐成”。两台锅炉一、二次系统在39.25兆帕、9.54兆帕持压时代 ,所有承压部件均经受住了严肃磨练 ,无任何走漏及变形。锅炉水压试验提前15天完成 ,为锅炉酸洗、吹管等事情创立了有利条件 ,向机组燃烧试运迈出坚实一步。

智慧系统 ,精准回复 ,控制系统重修迈出“要害步”

在紧抓实体装备装置调试的同时 ,商洛发电同步打响DCS装置回复“隐形战争”。DCS系统作为发电机组“神经中枢” ,指挥、监视和控制数千台装备的运转。DCS回复事情涉及大宗机柜就位、软硬件组态调试及网络构建 ,是机组能否实现集中监控、自动启停和清静高效运行的条件。

面临庞杂繁复的系统 ,热控专业提前介入设计 ,全心体例回复计划 ,分区域、分层级稳步推进 ,力争精准无误。经由一连奋战 ,12月3日 ,DCS装置硬件装置与基础软件恢复事情高质量完成 ,焦点控制网络全线意会 ,起源具备为装备分部试运提供监测和控制的能力。

高压脉络 ,精准意会 ,电力输出赢得“首战捷”

电力输出的“大动脉”——330千伏升压站 ,是毗连发电机组与电网的要害枢纽。商洛发电将厂用系统受电分两阶段实验:第一阶段完成升压站一、二期分段开关之前所有装备的装置调试 ,第二阶段完成剩余装备的装置调试。

第一阶段受电历程中 ,商洛发电制订受电计划与应急预案 ,并围绕电酝迫椿、母线充电等焦点操作开展多次专项培训 ,确保操作精准无误。各岗位通力协作、亲近配合 ,11月14日 ,第一阶段受电使命顺遂告捷 ,电力输出“大动脉”实现起源意会 ,第二阶段受电事情正在紧锣密鼓地推进。

要害节点接连突破 ,“一次乐成”喜讯频传 ,商洛发电建设团队以实绩实效展现了“不朽情缘官网平台速率”。眼下 ,全体建设者正全力推进汽轮机扣盖、锅炉燃烧吹管、机组整套启动等重大节点事情 ,向着2026年投产发电目的提倡冲刺。
